Le 6 décembre 2018, Condroz Energies Citoyennes a participé avec des partenaires wallons à la création d’une SPV (société d’investissement spécifique pour le projet) avec participation citoyenne à hauteur de 50 % (Capital apporté par neuf coopératives wallonnes) et pourra ainsi participer aux derniers grands chantiers hydrauliques en Wallonie. Condroz Énergies Citoyennes a apporté 38 000 € à la société HOSe : 18 000€ en capital et 20 000€ en prêts subordonnés.

CEC a également participé au rachat de capital de la société d’exploitation du site de Monceau-sur-Sambre (Monceau Hydro), à hauteur de 16 000€.

Les sites se situent sur l’Ourthe (aux Grosses Battes) et sur la Sambre.

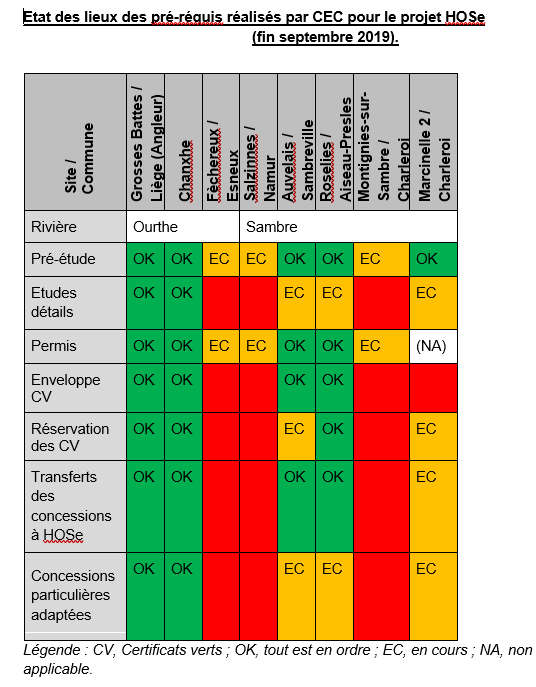

Etat des lieux des pré-réquis réalisés par CEC pour le projet HOSe

(fin septembre 2019).

Les pré-requis étant finalisés pour deux projets, les étapes suivantes sont prévues:

Grosses Battes :

  • Commande des travaux de génie civil (Entreprise Chêne) et des turbines Kaplan VLH chez MJ2 (fin septembre).
  • Début des travaux de génie civil : nouveau planning en cours de discussion (dépendra de l’autorisation ou non de travailler l’hiver)
  • Mise en production prévue fin 08/2020 si travaux en hiver, sinon pour 11/2020.

Chanxhe :

  • Commande des vis (Vandezande, constructeur belge) sous réserve que tout soit en ordre. En attente de signature des contrats SOFICO.
  • Mise en production prévue fin 08/2020.

Page mise à jour le 16/01/2020
